Этот энергообъект завершает комплексный ремонт в 2007 году.
Всего же за время летней ремонтной кампании произведён капитальный и комплексный ремонт 14 подстанций 110 кВ и 27 подстанций 35 кВ, более 1 100 км высоковольтных линий 35–110 кВ, 764 км высоковольтных линий 0,4–10 кВ и 214 трансформаторных подстанций 10/0,4 кВ.

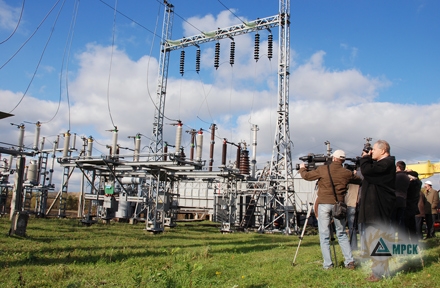

В ходе пресс-тура технический директор ОАО «Тамбовэнерго» Вадим Сница рассказал журналистам о том, что в нынешнем году руководство крупнейшего энергетического предприятия региона уделяет особое внимание проведению ремонтов в основной схеме, то есть на питающих тендерах 35–110 кВ. По мнению специалистов ОАО «Тамбовэнерго», их приведение в порядок и содержание на должном уровне существенно снижает риск возникновения ситуаций, которые приводят к массовому отключению потребителей.
«При выполнении инвестиционной программы этого года нами принимались все необходимые меры в расчёте на холодную зиму, – отметил Вадим Сница. – Я уверен, что теперь всё будет способствовать надёжному прохождению осенне-зимнего максимума нагрузок и сбои в электроснабжении потребителей не произойдут».
По словам участников пресс-тура, в этом году продолжился переход на планирование ремонтных работ на основании диагностических данных о состоянии оборудования. Благодаря этому всё больше ремонтов проводится по итогам обследования оборудования без вывода его из работы. Раньше о таком можно было только мечтать. Если в 2006 году в электросетях ОАО «Тамбовэнерго» в основной схеме 35–110 кВ только 5 % ремонтных работ проводилось на основании диагностического обследования, то в 2007 году сделано не менее 11 % таких ремонтов в основной схеме 35–110 кВ.
Использование нового способа диагностики позволяет снизить количество неожиданных повреждений оборудования, уменьшает время его простоя, сокращает количество излишней работы.
«До 2007 года мы занимались в основном обслуживанием подстанций, – рассказывает главный инженер производственного отделения «Тамбовские электрические сети» Игорь Поляков. – Теперь же приступили к их комплексному ремонту. В ходе ремонтной кампании этого года из 54 подстанций Тамбовских электрических сетей 11 прошли полный ремонт. К примеру, Телешовская подстанция благодаря комплексному ремонту готова к прохождению осенне-зимнего максимума нагрузок.

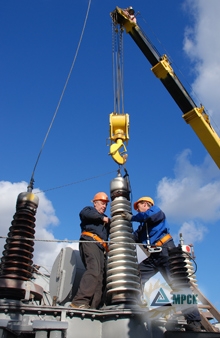

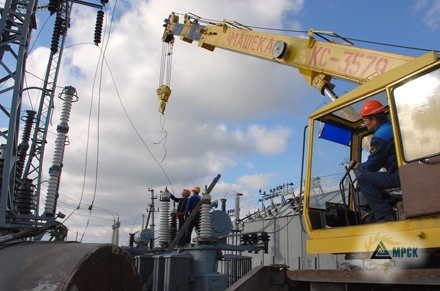

Также представители СМИ узнали о том, что в ходе ремонтной кампании 2007 года идёт планомерная целенаправленная работа по замене морально устаревших типов оборудования на современное – разрядников 0,4–110 кВ на ограничители перенапряжения. Вместо фарфоровых опорно-стержневых изоляторов 110 кВ применяются полимерные. В распределительных сетях вместо неизолированных проводов всё больше используются самонесущие изолированные провода, делающие линии передачи электрической энергии более безопасными, надёжными и долговечными в эксплуатации.
В день проведения пресс-тура Тамбовские электрические сети получили Паспорт готовности к прохождению осенне-зимнего периода. До конца текущей недели все производственные отделения акционерного общества «Тамбовэнерго» получат этот документ, подтверждающий высокий уровень подготовки предприятия к ОЗП 2007–2008 гг.
